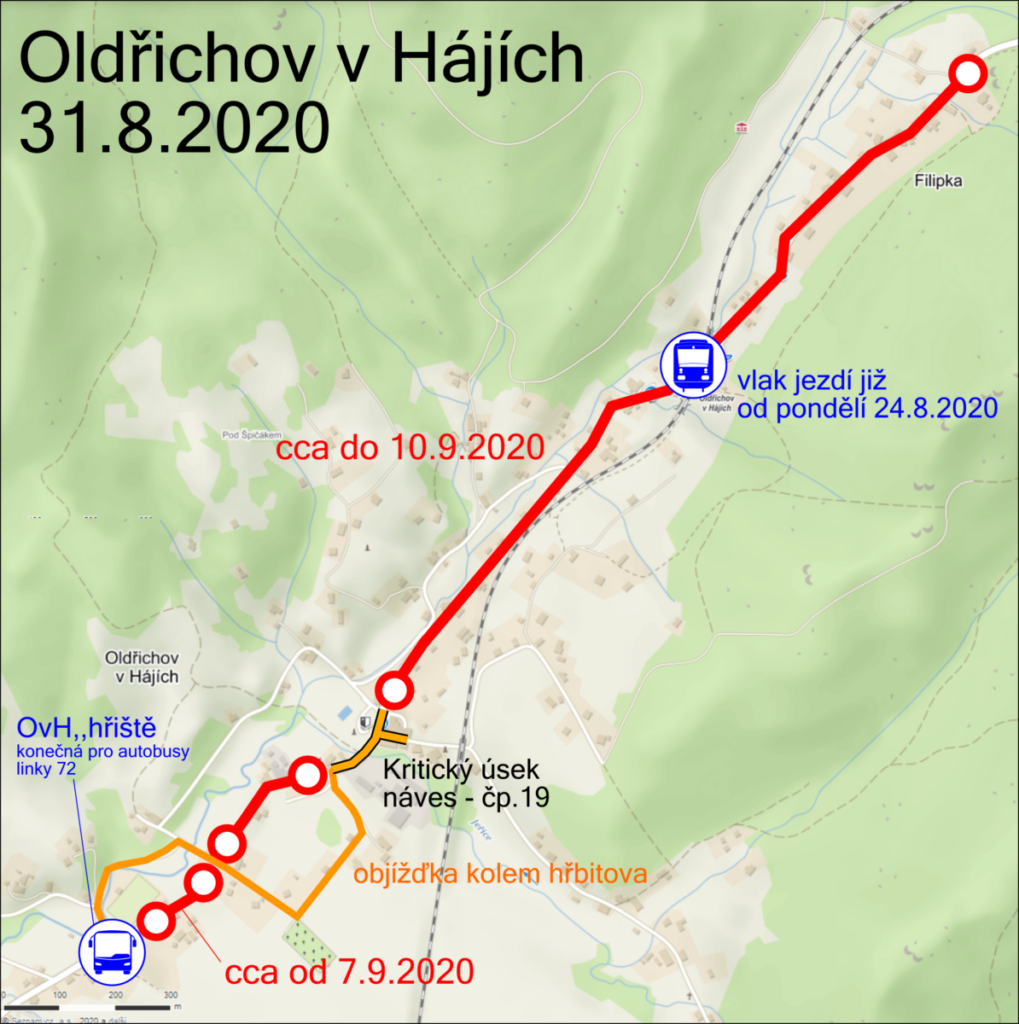

Humanizace – stav k 31.8.2020

Humanizace – stav k 31.8.2020

Dnes jsem byl projít stavbu a ptal jsem se pana stavbyvedoucího Aleše Myslikovjana na stav k dnešnímu dni. Níže podávám informace, tak jak jsem je navnímal.

Stavba se rozkopáním návsi již přímo dotýká většiny obyvatel obce a není to nic příjemného. Na druhou stranu z vrchu Filipky se již začíná rýsovat dokončovaná silnice, která dává tušit, že to celé stojí za to.

Horní část silnice od lesa k sokolovně již je opatřena betonovou podkladní vrstvou, se kterou se bude postupně pokračovat až k návsi. Na tuto vrstvu bude snad již tento týden položena první podkladní živičná vrstva (asfalt). To už bude vypadat jako skoro hotová silnice a bude možné po ní jezdit, jen zde budou vykukovat kanály, které se budou muset objíždět. Finální 4 cm vrstva živice by měla být natažena po půlce září.

Nejintenzivnější stavební činnost probíhá na úseku, který je z celé stavby nejkritičtější - na návsi a na silnici přes most přes Jeřici až k odbočce na hřbitov za továrnou. Tento úsek není možné objet a bude se muset dělat tak jako dosud - po částech. Je to oboustranně nepříjemné. My jezdíme off-road a stavbě trvá vše 2* déle.

Opět zdůrazňuji, aby nikoho ani nenapadlo objíždět tento úsek autem po cyklostezce!!!

Dále pokračují práce na úseku od čp.19 až k druhé odbočce na hřbitov. Zde se zhutňuje a rozšiřuje svah a staví propustek.

Tento úsek prosím objíždějte cestou kolem hřbitova, abychom se nemotali do stavby a ta mohla nerušeně pokračovat. Zde bydlící prosím o strpení zvýšeného provozu a komplikací, které to přinese.

Od příštího týdne se bagry zakousnou do silnice na úseku od hřiště až k autobusové zastávce.

Objízdná trasa tohoto úseku bude vyznačena po cyklostezce. Nejdříve jen od odbočky na hřbitov za fotbalové hřiště a pak se bude dle postupu stavby prodlužovat.

Autobus linky 72 bude i nadále jezdit až od hřiště. Dle postupu stavby bude později (zatím nelze odhadnout) také objíždět po cyklostezce a od odbočky na hřbitov již pojede po hotové silnici až na náves.

Společně s výstavbou chodníku probíhá i pokládka chrániček a mikrotrubiček pro optické kabely. Dle slov pana Martina Rybníčka ze společnosti smart cloud s.r.o., který stavbu zdejší optické sítě zajišťuje je již síť položena hlavní trasa při silnici od lesa až  do poloviny dlouhé rovinky před návsí (před gabiony). Postupně se již napojují první objekty. Optická vlákna se budou tzv. zafukovat až později. Firma zajišťuje přivedení optiky až do domu, např. k rozvaděči. Výstavba optické sítě bude pokračovat v celé délce hlavní silnice a v příštím roce na ni naváže druhá etapa, kdy se bude optická síť protahovat do všech obydlených domů v Oldřichově.

V momentu, kdy bude průjezdná Filipka a bude se jezdit po cyklostezce, tak začnou být skutečně důležité Povolenky vydané obecním úřadem. Minulé pondělí jsem na zastupitelstvu navrhoval nová pravidla pro vydávání těchto povolenek, tak aby se dostalo na všechny, kteří do Oldřichova potřebují projet. Pak by bylo skutečně možné jednoduše pokutovat ty, kteří obcí zkoušejí projíždět, i když mohou jezdit přes Albrechtické sedlo. Bod bohužel nebyl přijat. 3 jsme byli pro, 1 se zdržel a 1 byl proti, 2 zastupitelé chyběli. Aby jakékoli usnesení bylo přijato, jsou potřeba 4 hlasy. Takto to zůstává při současném stavu, kdy se na pár jednotlivců zbytečně nedostalo.

Aktuální termín dokončení stavby se znovu posunul až do cca. 20.11.2020. Tento termín ještě upřesním.

Celkové zdržení stavby je více než měsíc. Na vině jsou dle slov pana stavbyvedoucího 4 úseky dešťové kanalizace, které se musely na prach frézovat. Zdržení se pak přeneslo do návazných činností. Dalším podstatným důvodem bylo dodatečné zajišťování podpůrné gabionové zdi (šutry v kleci) na dlouhé rovince od návsi k sokolovně. V posledních dnech se přidala i závada na finišeru (stroj pokládající beton a asfalt).

Příští pondělí bude další kontrolní den, na který jsem od pana stavbyvedoucího dostal pozvánku, takže vás mohu opět informovat o dalším vývoji situace.



Radim Šarapatka

člen zastupitelstva obce

tel.: 734 714 266

.

Podrobnosti

Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020
Humanizace – stav k 31.8.2020

Úřední hodiny:

Po 8:00 - 11:00, 12:00 - 16:00
Út 8:00 - 11:00, 12:00 - 14:30
St 8:00 - 11:00, 12:00 - 17:00
Čt 8:00 - 11:00, 12:00 - 14:30
8:00 - 11:00
  • Adresa: OÚ Oldřichov v Hájích 151, 463 31
  • Tel.: (+420) 482 725 093-94
  • Tel.: (starostka Jana Šťastná) 775 280 562
  • e-podatelna: podatelna@oldrichov.cz
  • Datová schránka: 6tfbi63
  • Pověřenec pro ochranu osobních údajů:
    Karel Pokorný, tel.: 482 363 846, 602 833 524

Souhlas s používáním Cookies

Pro správné fungování tohoto webu se používají soubory cookies.
Cookies nepoužíváme pro žádné marketingové a analytické účely.
